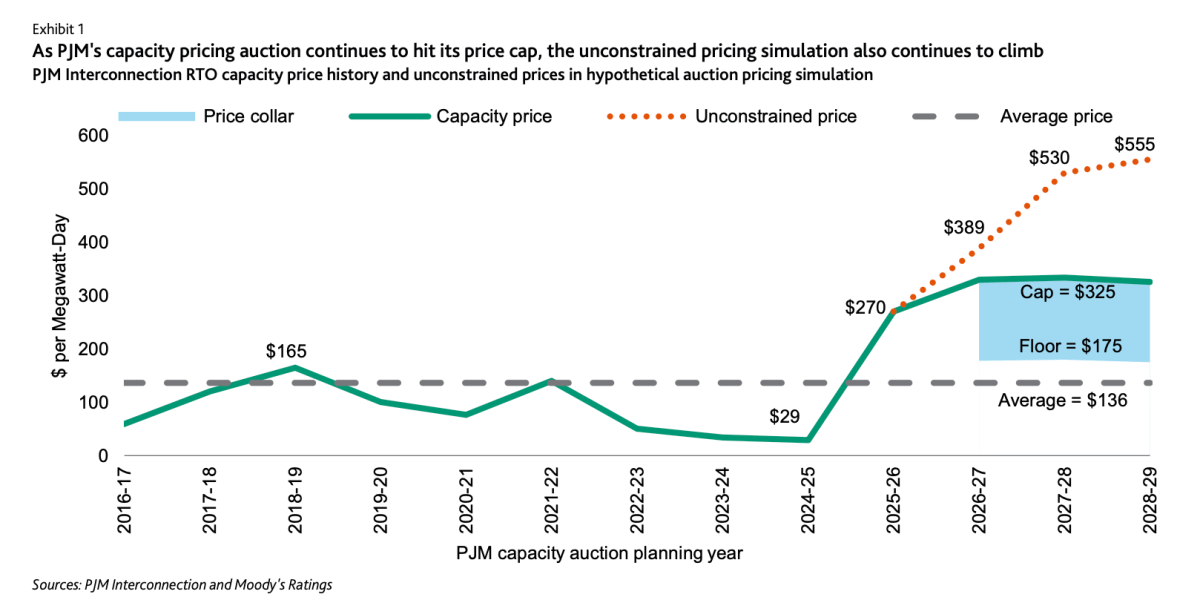

សម្រាប់ការដេញថ្លៃលើកទីបីជាប់ៗគ្នា តម្លៃនៃការរក្សាភ្លើងនៅក្នុងរដ្ឋចំនួន 13 នៃប្រទេសបានឡើងដល់ពិដាន។

នៅថ្ងៃទី 14 ខែកក្កដា ក្រុមហ៊ុន PJM Interconnection ដែលជាប្រតិបត្តិករបណ្តាញអគ្គិសនីធំជាងគេនៅសហរដ្ឋអាមេរិក ដែលបម្រើប្រជាជនប្រហែល 67 លាននាក់ពីរដ្ឋ Illinois ទៅ Virginia និង Washington, DC បានប្រកាសថាការដេញថ្លៃសមត្ថភាព 2028-29 របស់ខ្លួនត្រូវបានអនុម័តក្នុងតម្លៃ 325 ដុល្លារក្នុង 1 មេហ្គាវ៉ាត់ថ្ងៃ ដែលជាអតិបរមាដែលអនុញ្ញាតនៅក្រោមតម្លៃតម្រូវការរបស់វា បើទោះបីជាការផ្តល់ជូននេះគឺប្រហែល 6,8 ជីហ្គាវ៉ាត់

វា​ជា​សញ្ញា​ច្បាស់​បំផុត​ដែល​ថា​ការ​ពង្រីក​ប្រព័ន្ធ AI នៅ​សហរដ្ឋ​អាមេរិក​មក​ជាមួយ​នឹង​វិក្កយបត្រ​ដែល​កំពុង​ត្រូវ​បាន​អ្នក​បង់​ពន្ធ​ធម្មតា។

Moody’s Ratings មិនបាននិយាយស្តីអំពីហេតុផលនៅក្នុងរបាយការណ៍ឧស្សាហកម្មថ្ងៃទី 22 ខែកក្កដានោះទេ: “ប្រព័ន្ធបច្ចុប្បន្នខ្វះយន្តការគ្រប់គ្រាន់ដើម្បីធានាថាការចំណាយលើការសាងសង់ការផ្តល់ជូនថ្មីត្រូវបានគិតដោយអ្នកចូលថ្មី ហើយជំនួសឱ្យការចំណាយលើការសាងសង់ថ្មីត្រូវបានរីករាលដាលពេញអតិថិជនទាំងអស់។”

និយាយឱ្យសាមញ្ញជាងនេះទៅទៀត នៅពេលដែលមជ្ឈមណ្ឌលទិន្នន័យធ្វើឱ្យដំណើរការបន្ទុកកុំព្យូទ័រ AI ថ្មីរាប់រយមេហ្គាវ៉ាត់ តម្លៃនៃការសាងសង់រោងចក្រថាមពលមិនស្ថិតនៅលើវិក្កយបត្ររបស់ hyperscaler នោះទេ ប៉ុន្តែវាត្រូវបានរីករាលដាលនៅគ្រប់គ្រួសារ និងអាជីវកម្មខ្នាតតូចនៅលើបណ្តាញ។

អ្វីដែលធ្វើឱ្យការរកឃើញគួរឱ្យកត់សម្គាល់គឺប្រភព។ ការងាររបស់ Moody គឺដើម្បីកំណត់ហានិភ័យតម្លៃសម្រាប់វិនិយោគិនសញ្ញាប័ណ្ណ មិនមែនដើម្បីកែសម្រួលអំពីភាពយុត្តិធម៌នោះទេ។ ទោះជាយ៉ាងណាក៏ដោយ ទីភ្នាក់ងារនេះបានកត់សម្គាល់ជាពិសេសថា “ទីផ្សារអគ្គិសនីផ្សេងទៀតនៅក្នុងសហរដ្ឋអាមេរិកតម្រូវឱ្យអតិថិជនខ្នាតធំថ្មីធានាបាននូវថាមពលអគ្គិសនីក្រោមកិច្ចសន្យាផ្គត់ផ្គង់ដោយផ្ទាល់ដែលកាត់បន្ថយថ្លៃដើមនៃជំនាន់ថ្មី និងហេដ្ឋារចនាសម្ព័ន្ធដែលពាក់ព័ន្ធតាមពេលវេលា” ដែលមានន័យថាច្បាប់របស់ PJM គឺហួសពីការប្រៀបធៀប។

លេខនៅពីក្រោយការច្របាច់

យោងតាមការវិភាគការដេញថ្លៃរបស់ក្រុមហ៊ុន Syso Technologies សមត្ថភាពជំនាន់ថ្មីសរុបដែលត្រូវបានអនុម័តដោយការដេញថ្លៃនេះបានធ្លាក់ចុះមកត្រឹមតែ 525 មេហ្គាវ៉ាត់ ដែលប្រហែលពាក់កណ្តាលនៃទិន្នផលដែលបានអនុម័តកាលពីប្រាំមួយខែមុននេះ ទោះបីជា PJM បានកត់ត្រាតម្រូវការថាមពលខ្ពស់បំផុត 168.2 ជីហ្គាវ៉ាត់កាលពីថ្ងៃទី 2 ខែកក្កដា ជិត 3 GW លើសពីកំណត់ត្រាដែលបានកំណត់ជិតពីរទសវត្សរ៍មុន។

មជ្ឈមណ្ឌលទិន្នន័យគឺជាកត្តាជំរុញដ៏សំខាន់នៃកំណើនតម្រូវការនេះ យោងតាមអ្នកត្រួតពិនិត្យទីផ្សារផ្ទាល់របស់ PJM ដែលបានរកឃើញថា ថ្លៃសេវាសមត្ថភាពសរុបចំនួន 16.4 ពាន់លានដុល្លារពីការដេញថ្លៃនេះ ប្រហែល 6.3 ពាន់លានដុល្លារត្រូវបានបង្កឡើងដោយផ្ទាល់ទៅនឹងតម្រូវការមជ្ឈមណ្ឌលទិន្នន័យ និង 29.4 ពាន់លានដុល្លារក្នុងការដេញថ្លៃបួនចុងក្រោយរួមបញ្ចូលគ្នា។ ភ្នំ.

ដោយគ្មានតម្លៃកំណត់ ការក្លែងធ្វើរបស់ PJM បានបង្ហាញពីតម្លៃសម្រាប់សមត្ថភាពដែលមិនមានកម្រិតនៅក្នុងតំបន់នឹងឈានដល់ $554.72/MW/ថ្ងៃ និង $776.69/MW/ថ្ងៃនៅក្នុងតំបន់ Chicago ដែលបម្រើដោយឧបករណ៍ប្រើប្រាស់ ComEd របស់ Exelon ។ នេះ​គូសបញ្ជាក់​ថា ភាព​តានតឹង​នៃ​ការ​ខ្វះខាត​បាន​ពង្រីក​ឆ្ងាយ​ហួស​ពី​រដ្ឋ​នីមួយៗ។ វាហួសពីសៀវភៅបញ្ជី។ Consumer Reports បានចងក្រងឯកសារករណីនីមួយៗ រួមទាំងអ្នករស់នៅរដ្ឋ Ohio ដែលវិក័យប័ត្រមានចំនួន $281 កាលពីខែមករាឆ្នាំមុន។

ហេតុអ្វីបានជាឧបករណ៍ប្រើប្រាស់និយាយរឿងមួយ ហើយវិក័យប័ត្រនិយាយមួយទៀត

ប៉ុន្តែឧបករណ៍ប្រើប្រាស់កំពុងសន្យាវិនិយោគិន និងនិយតករដែលអ្នកបង់អត្រាការប្រាក់នឹងមិនត្រូវបានចាកចេញជាមួយនឹងវិក័យប័ត្រ AI នោះទេ សូម្បីតែនិយតករចង្អុលបង្ហាញករណីដែលការចំណាយទាំងនោះកំពុងត្រូវបានផ្លាស់ប្តូរទៅជាវិក្កយបត្រលំនៅដ្ឋាន។ គំនិតផ្តួចផ្តើមច្បាប់ស្តីពីអគ្គិសនីរបស់ Harvard Law បានកំណត់នូវបណ្តាញថ្លៃដើមពីរផ្សេងគ្នា៖ ឧបករណ៍ប្រើប្រាស់ ដែលរាលដាលថ្លៃដើមនៃហេដ្ឋារចនាសម្ព័ន្ធថ្មីនៅទូទាំងអ្នកទូទាត់អត្រាការប្រាក់ទាំងអស់ និងតម្លៃសមត្ថភាពផ្អែកលើទីផ្សារ ដែលកើនឡើងដោយសារតែការផ្គត់ផ្គង់មិនបានរក្សាល្បឿនជាមួយនឹងតម្រូវការមជ្ឈមណ្ឌលទិន្នន័យ។ យន្តការទាំងពីរអាចមើលឃើញនៅក្នុងការដេញថ្លៃខែកក្កដារបស់ PJM ។

ដោយឡែកពីគ្នា រ៉យទ័របានរាយការណ៍ថា គ្រួសារ និងអាជីវកម្មនៅក្នុងតំបន់ PJM អាចរំពឹងថានឹងដំឡើងអត្រាការប្រាក់រហូតដល់ 60% ក្នុងរយៈពេល 5 ឆ្នាំខាងមុខ ដោយសារការពង្រីកមជ្ឈមណ្ឌលទិន្នន័យរបស់ Big Tech បង្កើនល្បឿន ដោយលើកឡើងពីការព្យាករណ៍ពីក្រុមហ៊ុនប្រឹក្សា និងសេវាកម្មបច្ចេកវិទ្យាពិភពលោក ICF ។

ការរិះគន់បានឈានដល់នីតិបញ្ញត្តិរដ្ឋជាច្រើន ដែលសមាជិកសភាកំពុងនិយាយប្រឆាំងនឹងអ្វីដែលអ្នកតស៊ូមតិអ្នកប្រើប្រាស់និយាយថាជាប្រាក់ចំណេញបំប៉ោងពីឧបករណ៍ប្រើប្រាស់ដែលដាក់លើវិក័យប័ត្រកើនឡើង។ ទន្ទឹមនឹងនេះ PJM កំពុងស្នើសុំគណៈកម្មការគ្រប់គ្រងថាមពលសហព័ន្ធសម្រាប់ការអនុញ្ញាតឱ្យមានការដេញថ្លៃជាបន្ទាន់សម្រាប់សមត្ថភាព “ថយក្រោយ” នៅក្នុងខែកញ្ញា ដែលជាការផ្លាស់ប្តូរមិនធម្មតាដែលស្មើនឹងការទទួលស្គាល់ថាទីផ្សារធម្មតាមិនផលិតថាមពលថ្មីបានលឿនគ្រប់គ្រាន់នោះទេ។

អ្នកវិភាគមួយចំនួនបានស្នើឱ្យតម្រូវឱ្យប្រតិបត្តិករមជ្ឈមណ្ឌលទិន្នន័យ hyperscaler ចុះហត្ថលេខាលើកិច្ចសន្យារយៈពេលវែងសម្រាប់មនុស្សជំនាន់ថ្មី។ គំនិតនេះត្រូវបានស្វែងយល់នៅក្នុងការផ្សាយរបស់ Latitude Media នៃសំណើរបស់អភិបាលរដ្ឋ Mid-Atlantic។ ប៉ុន្តែ​អ្នក​រិះគន់​ព្រមាន​ថា វា​ប្រហែល​ជា​មិន​អាច​បិទ​គម្លាត​បាន​លឿន​គ្រប់គ្រាន់ និង​បង្ខូច​ទ្រង់ទ្រាយ​ទីផ្សារ​កាន់តែ​ទូលំទូលាយ។ ទោះជាយ៉ាងណាក៏ដោយ ការស្មុំកូននៅតែមិនស្មើគ្នា ហើយ PJM នៅតែខ្វះតម្រូវការកិច្ចសន្យាផ្ទាល់ដែលទីផ្សារផ្សេងទៀតមានឥទ្ធិពលរួចទៅហើយ។

បច្ចុប្បន្ននេះ Moody’s jargon និងការកើនឡើងនៃវិក័យប័ត្រប្រចាំខែរបស់អតិថិជនលក់រាយរាប់សិបលាននាក់របស់ PJM ពិពណ៌នាអំពីបាតុភូតដូចគ្នាពីភាគីផ្ទុយគ្នានៃប្រតិបត្តិការ: មាននរណាម្នាក់កំពុងចំណាយសម្រាប់ការស្រេកឃ្លានថាមពលរបស់បដិវត្ត AI ហើយកាន់តែខ្លាំងឡើងវាមិនមែនជាក្រុមហ៊ុនដែលបង្កើតវានោះទេ។

សម្រាប់រឿងនេះ ទ្រព្យសកម្ម អ្នកកាសែតបានប្រើ AI ជំនាន់ថ្មីជាឧបករណ៍ស្រាវជ្រាវ។ អ្នកកែសម្រួលបានពិនិត្យភាពត្រឹមត្រូវនៃព័ត៌មានមុនពេលបោះពុម្ព។



Source link
